Construction ossature bois d’une micro-crèche de 170 m2

Plan 2D.jpg

Le plan

  • La crèche comprend 8 chambres dont deux salles de repos, une salle de jeu, des sanitaires et une terrasse.

​

  • Le plan du bâtiment a été conçu en fonction des contraintes de la forme du terrain ce qui lui donne cette forme géométrique particulière.

Prefabrication des panneaux et construction des murs

  • Le chantier débute en avril 2023 par la préfabrication de panneaux à l’atelier.

  • Les panneaux sont ensuite livrés sur site.

​

  • Les panneaux  sont assemblés au sol sur le site pour former les murs, un mur comprenant jusqu’à 10 panneaux.

​

  • Chaque mur est ensuite complété par une isolation extérieure et un bardage sur place.

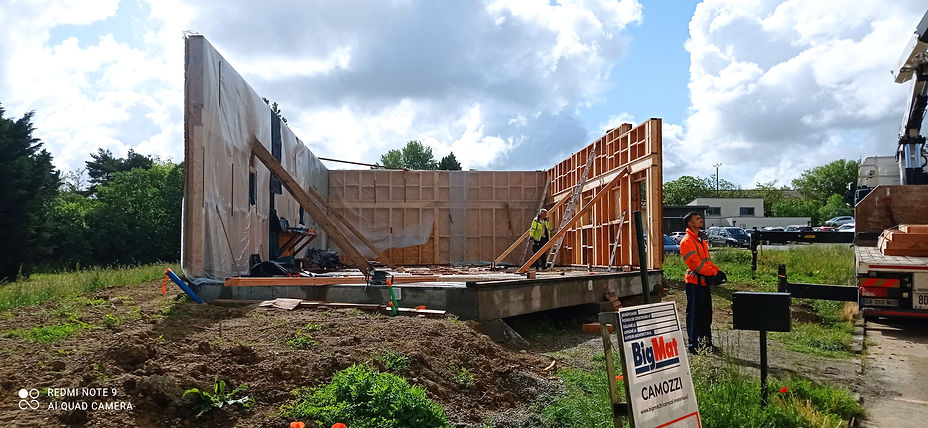

Levage des 2 premiers murs

Le 18 avril 2023 levage des 2 premiers murs de 10 et 17 mètres de long.

Levage des 3ème et 4ème murs

Le 10 mai 2023: levage du troisième mur de 13 m de long et du 4ème mur de 9 m de long.

Assemblage du 5ème mur

11 mai: Fabrication sur place du 5ème mur de 5 x 3,85 m

5eme mur.jpg

15 mai: photo du 5ème mur avec isolant extérieur et sans pont thermique

5e mur & iso sans pont.jpg

19 mai: photo du 5ème mur terminé

5eme mur fini.jpg

Levage et assemblage de la charpente

24 mai: Livraison de la charpente en lamellé collé et levage des 2 poutres de 9 x 0,1 x 0,88 m.

24 mai: Pose de la poutre de 9 m.

24 mai: Réglage de la poutre de 9 m et de l'aplomb des 2 facades ossature bois.

Ajustement poutre murs.jpg

24 mai: Pose de la poutre de 5,6 m et construction de la cloison porteuse

26 mai: Ensemble poutre et cloison porteuse terminé.

Finalisation de la charpente

Préparation des solives juin 2023

début charpente.jpg

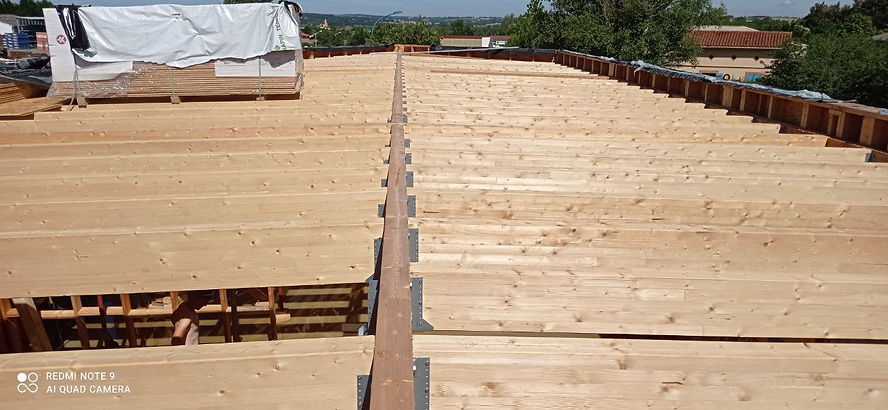

Pose des poutres en lamellé-collé

Fin de la charpente en lamellé-collé

Toit et encadrement de fenêtres an aluminium: bâtiment clos et couvert

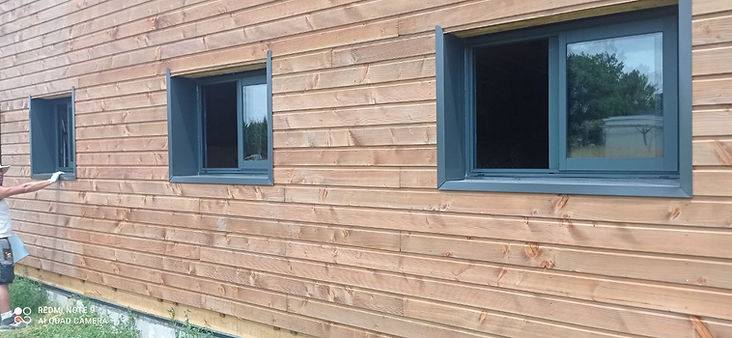

Vue sur les fenêtres et leur encadrement

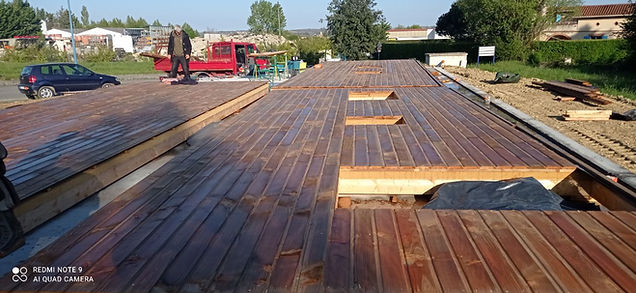

Toit après mise en place de l'étanchéité (EPDM)

Toiture 1.jpg
